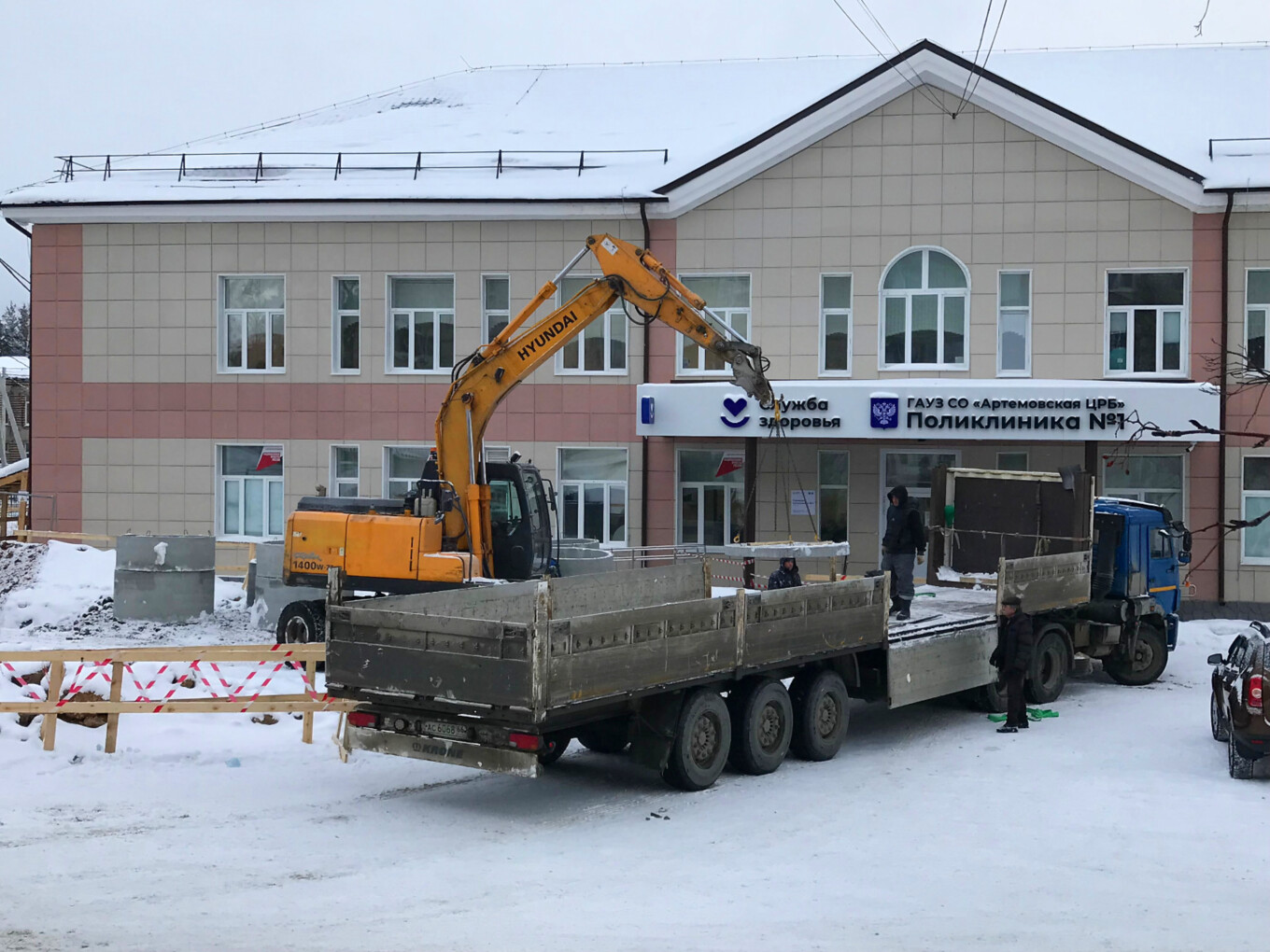

Работы ведутся напротив приёмного отделения. В марте планируется выйти на 1 этаж новой поликлиники

За последнюю неделю строители новой поликлиники Артёмовской ЦРБ выполнили:

— бетонирование части плиты перекрытия подвала и — после набора прочности бетона — демонтаж опалубки;

— армирование колонн подвала и вертикальных конструкций (монолитные стены внутри здания, лифтовая шахта, ограждающие конструкции);

— монтаж опалубки вертикальных конструкций для дальнейшего бетонирования;

— устройство опалубки под фундамент насосной станции пожаротушения, которая будет располагаться вблизи пожарных резервуаров.

— Продолжается разработка траншеи под противопожарный трубопровод,  сейчас работы ведутся напротив приёмного отделения больницы. На участке от пожарных резервуаров до существующей поликлиники противопожарные трубопроводы уже уложены в траншею, выполнена обратная засыпка грунтом, — пояснила руководитель проекта ООО «Виктория Строй» Ксения Кривоносова.

Ближайшие планы строителей:

1.            К началу марта завершить монолитные работы по подвалу, выполнить плиту перекрытия подвала, выйти на работы по 1 этажу.

2.            Завершить устройство сети кольцевого дренажа, выполнить обратную засыпку пазух котлована.

3.            Завершить работы по устройству сетей хозяйственно-питьевого и противопожарного водопровода, приступить к работам по монтажу наружных сетей водоотведения.
